計畫概要

計畫許可年限
本計畫自雙方用地交付及設定地上權均完成日之翌日起,興建營運之許可年限共計三十五年(不含管網先行施工期)

計畫範圍
本計畫之興建及營運範圍包含:
➤ 埔頂下水道管網系統建設及營運
1. 大溪區(埔頂地區)都市計畫區。
2. 國防大學理工學院與員樹林地區。
➤ 污水處理廠建設及營運:
1. 大溪區(埔頂地區)都市計畫區。
2. 國防大學理工學院與員樹林地區。

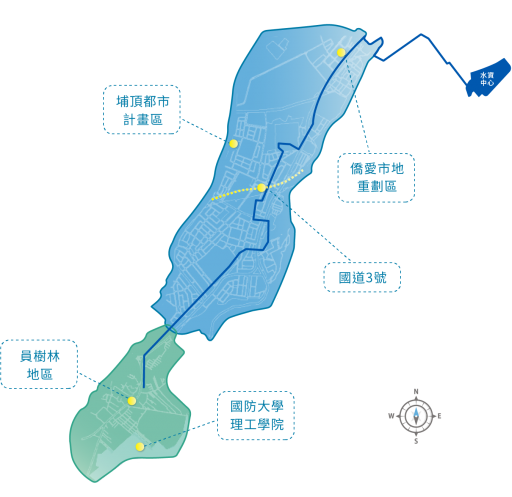

puding_plan_2_1-1

興建時程 本計畫之簽約日為105年10月20日,興建期自用地交付及設定地上權均完成日之翌日開始啟動
  • 污水處理廠第一期工程之興建:預計特許期開始2年內完成。
  • 營運開始日:預計特許期開始第3年。
  • 污水下水道管線收集系統工程:先行施工管網興建工程已於106年8月陸續展開,預計於特許期7年內完成全部之管網系統。
  • 用戶接管工程:預計自特許期第2年開始分年分區施作,預計於特許期12年內年完成約10,982 戶之用戶接管工作。
